L’essentiel
- L’ordre des travaux en salle de bain part d’abord de l’implantation des évacuations, décidée avant toute démolition.
- L’étanchéité sous carrelage, invisible une fois le chantier terminé, évite les infiltrations dans les zones de douche les années suivantes.
- La ventilation, souvent négligée, conditionne la tenue du carrelage, des joints et des menuiseries dans la pièce la plus humide de la maison.
Un chantier de salle de bain qui traîne, où le carreleur attend le plombier qui attend lui-même l’électricien, a presque toujours la même cause : un ordre d’intervention mal pensé dès le départ. Certaines étapes deviennent invisibles une fois les travaux terminés, mais elles conditionnent tout ce qui suit. Voici le déroulé réel, étape par étape.
Quel est l’ordre réel des travaux dans une salle de bain ?
Le chantier suit une logique fixe : décisions d’implantation, démolition, gros œuvre et évacuations, plomberie et électricité posées en attente, cloisons et isolation, étanchéité sous carrelage, carrelage, pose des appareils, puis finitions. Chaque étape prépare la suivante ; en inverser deux, c’est reprendre un travail déjà posé.
- Décisions d’implantation : emplacement de la douche, du meuble et des évacuations.
- Démolition et dépose de l’ancienne salle de bain.
- Gros œuvre éventuel et mise en place des évacuations.
- Plomberie et électricité posées « en attente », prêtes à être raccordées.
- Cloisons, faux plafond et isolation si nécessaire.
- Étanchéité sous carrelage dans les zones humides.
- Carrelage mural, puis carrelage de sol.
- Pose des appareils sanitaires et de la robinetterie.
- Finitions et joints.
Cet enchaînement reste valable même pour un chantier plus limité : remplacer une baignoire par une douche, par exemple, touche déjà à l’implantation, à l’étanchéité et souvent à l’évacuation. Sauter une étape sous prétexte que le chantier est petit revient au même problème, en plus tardif : une reprise sur un carrelage déjà posé.
Pourquoi l’implantation se décide-t-elle avant tout le reste ?
Parce que l’emplacement des évacuations conditionne la position de la douche, du meuble et des toilettes. Une fois le sol ouvert et les tuyaux posés, revenir sur ce choix veut dire tout rouvrir. Cette décision se prend avant le premier coup de marteau, pas en cours de chantier.
C’est tout l’enjeu d’un accompagnement en rénovation de salle de bain clé en main : caler l’implantation avant de commander quoi que ce soit, plutôt que de la découvrir une fois les travaux commencés. Un plan clair au départ évite la majorité des reprises en cours de route.
Que se passe-t-il entre la démolition et la pose des cloisons ?
La démolition dépose l’ancienne installation jusqu’au gros œuvre. S’il faut percer une dalle ou déplacer une évacuation, c’est à ce moment-là. Le plombier pose ensuite les arrivées d’eau et l’évacuation, l’électricien tire les gaines d’éclairage et de ventilation, chacun en attente de raccordement avant que les cloisons ne referment tout.
C’est le même savoir-faire que pour l’ensemble de nos interventions en sanitaire et plomberie : poser les réseaux au bon endroit, du premier coup, pour ne plus y toucher une fois les murs fermés.

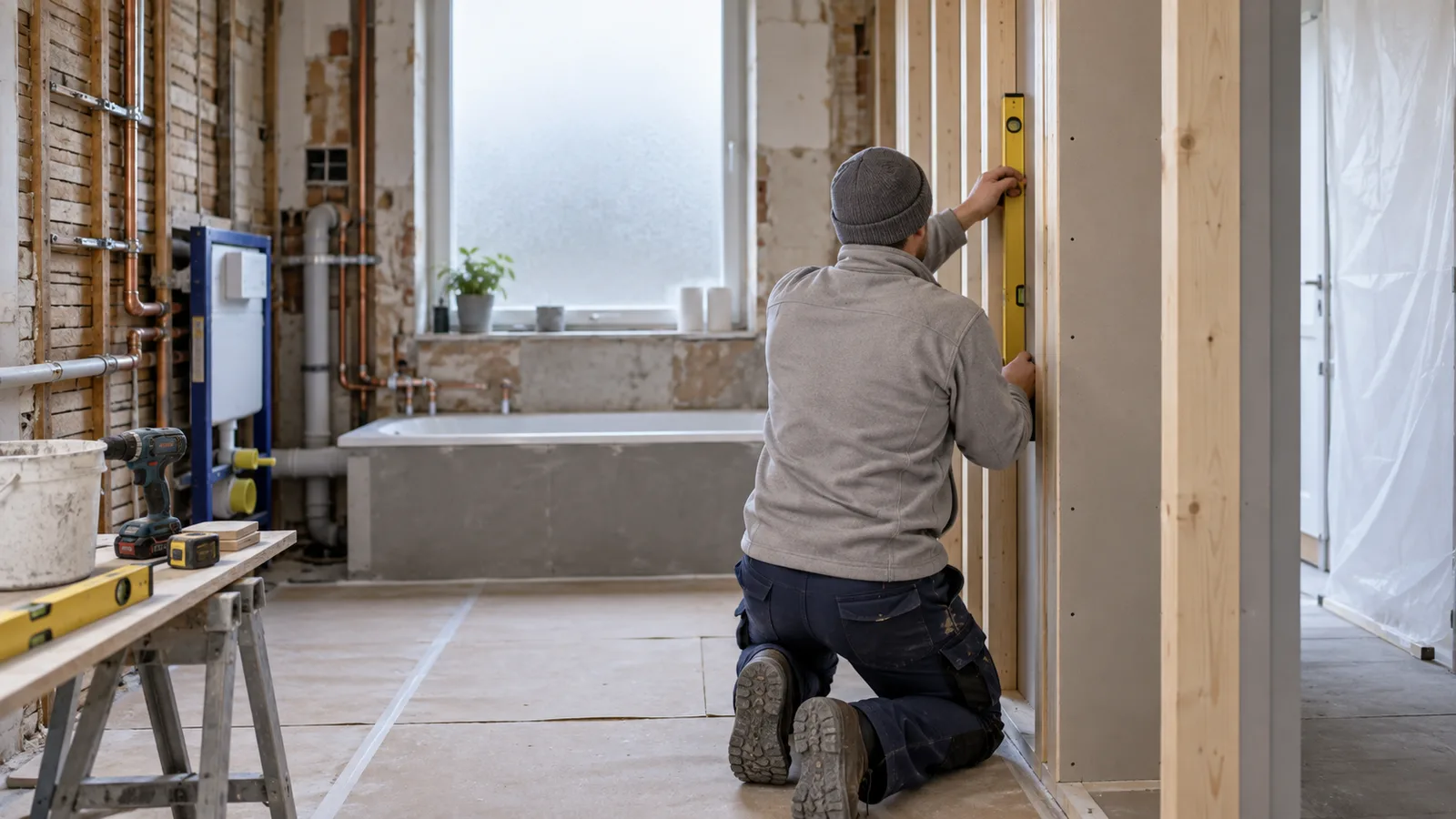

Les cloisons viennent ensuite fermer ces réseaux en attente, avec un faux plafond si l’éclairage ou la ventilation le nécessitent, et une isolation complémentaire si la pièce donne sur un espace non chauffé. C’est la dernière étape avant que la salle de bain ne devienne réellement une pièce fermée, prête pour l’étanchéité et le carrelage.
Pourquoi l’étanchéité sous carrelage est-elle non négociable ?

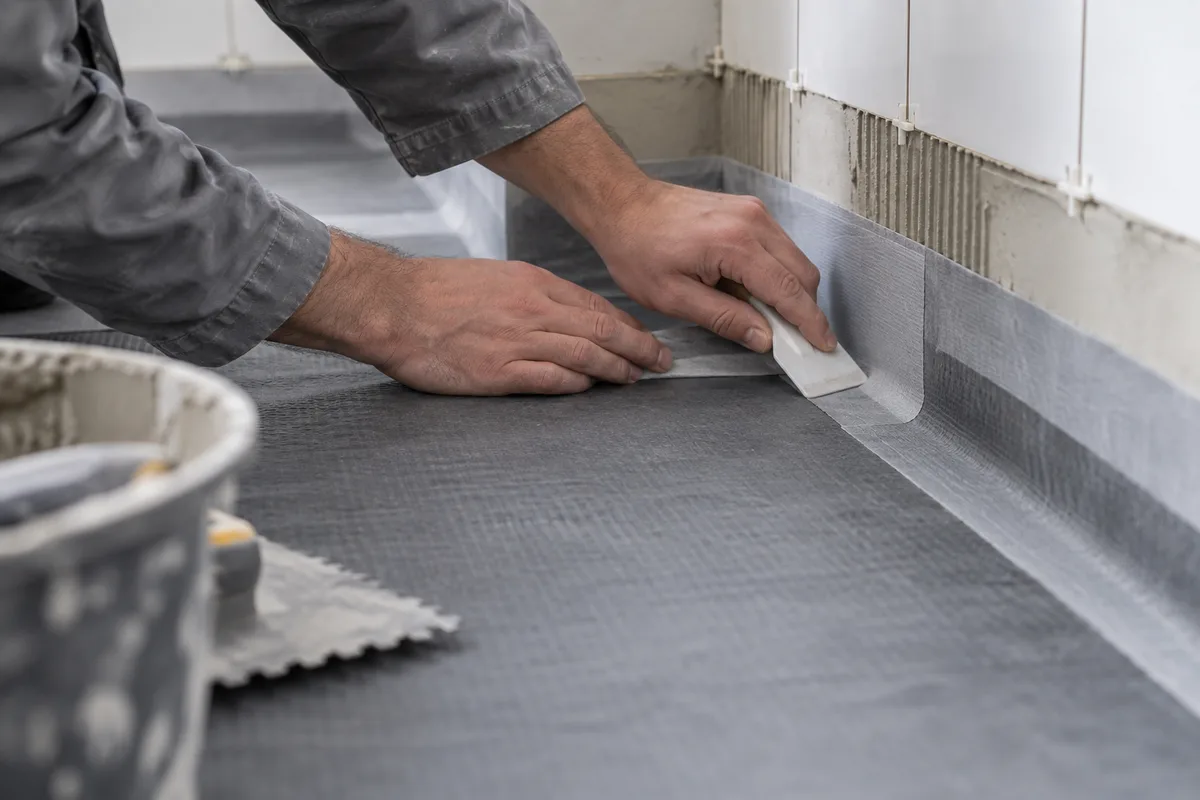

Parce qu’un carrelage n’est jamais totalement étanche à lui seul : l’eau s’infiltre par les joints, année après année. Dans les zones de douche, un système d’étanchéité posé avant le carrelage bloque cette infiltration avant qu’elle n’atteigne la structure. Invisible une fois la pièce terminée, c’est l’étape qui évite le sinistre trois ans plus tard.
Ce que personne ne voit sous le carrelage, c’est justement ce qui évite le dégât des eaux quelques années plus tard.
Cette étanchéité ne se limite pas au sol de la douche : elle remonte sur les parois, à hauteur suffisante pour couvrir les projections d’eau, et se prolonge sur le seuil et les angles, les points les plus exposés aux infiltrations lentes. C’est un travail de précision, pas une simple couche appliquée au rouleau.
Une fois cette étanchéité contrôlée, le carrelage mural puis le carrelage de sol peuvent être posés. Suivent la pose des appareils sanitaires et de la robinetterie, puis les finitions : joints, silicone dans les angles, plinthes. Chaque raccordement se fait alors sur des réseaux déjà en attente depuis l’étape précédente, sans reprise ni improvisation.
Pourquoi la ventilation mérite-t-elle plus d’attention qu’on ne le pense ?
Parce que la salle de bain reste la pièce la plus humide de la maison, plusieurs fois par jour. Sans extraction correcte, cette humidité stagne, se dépose sur les joints, les peintures et les menuiseries, et finit par les abîmer. La ventilation se prévoit avec l’implantation, pas en dernière minute une fois le carrelage posé.
C’est pourtant l’un des postes les plus négligés d’un chantier de salle de bain : on choisit le carrelage et la robinetterie avec soin, on oublie l’extraction. Une bouche mal placée ou sous-dimensionnée continue de fonctionner, mais mal, pendant des années sans que rien ne le signale. Le sujet dépasse d’ailleurs la seule salle de bain : il s’inscrit dans le renouvellement d’air de tout le logement, comme on l’explique dans notre article sur la ventilation double flux.
Pourquoi passer par un seul interlocuteur pour toute la salle de bain ?
Parce qu’une salle de bain fait intervenir plusieurs métiers dans un ordre précis : maçon, plombier, électricien, carreleur. Quand une seule entreprise coordonne ces étapes, chacun sait quand intervenir sans attendre les autres, et il n’y a personne vers qui se renvoyer la responsabilité si un raccordement ne correspond pas.
Personne n’attend personne quand un seul chef de chantier tient tout le planning, du plombier au carreleur.
Sans coordination, chaque intervenant garde son propre planning : le carreleur passe quand il est libre, pas nécessairement quand l’électricien a terminé. Si un problème apparaît ensuite, chacun peut renvoyer la cause sur l’étape précédente, et le propriétaire se retrouve à devoir départager des corps de métier sans avoir les compétences pour le faire.
C’est aussi ce qui simplifie le suivi pour le propriétaire : un seul planning, un seul point de contact, et une vision d’ensemble du chantier du premier coup de marteau jusqu’aux joints finaux.
Questions fréquentes
Combien de temps faut-il compter pour une rénovation de salle de bain ?
La durée dépend de l’ampleur des travaux : simple remplacement des appareils sur une implantation existante, ou refonte complète avec déplacement des évacuations. Ce qui allonge surtout le chantier, ce sont les temps de séchage entre l’étanchéité et la pose du carrelage, incompressibles quel que soit le corps de métier. Une estimation précise se donne après un relevé sur place.
Peut-on garder l’implantation existante pour simplifier le chantier ?
Oui, conserver les évacuations à leur emplacement actuel évite une bonne part du gros œuvre et simplifie l’ensemble du déroulé. C’est le choix le plus simple quand l’implantation en place fonctionne bien. Si vous envisagez de déplacer la douche ou le meuble, mieux vaut le savoir avant le premier devis : cela change l’ordre des étapes dès le départ.
Faut-il refaire l’étanchéité même si l’ancien carrelage semblait sec ?
Oui, systématiquement dans les zones de douche. Un carrelage qui paraît sec en surface ne dit rien de ce qui se passe derrière : une étanchéité vieillissante peut laisser passer l’humidité sans aucun signe visible pendant des années. On ne rouvre pas un mur trois ans plus tard pour vérifier ; on pose l’étanchéité correctement dès la première fois.
Les prix annoncés pour une rénovation de salle de bain incluent-ils la TVA ?
Oui, les montants que nous communiquons incluent la TVA belge de 21 %. Le prix final dépend surtout de l’ampleur des travaux : implantation conservée ou modifiée, gros œuvre nécessaire ou non, choix du carrelage et des appareils. Nous établissons un devis détaillé après avoir vu la pièce et discuté de vos souhaits.
